玻雅2*660MW项目2019年8月15日签署物流合同,8月底正式向印尼政府提交申请道路运输许可及桥梁加固许可,道路运输许可9月份得到政府同意,并开始大量物资运输。
政府桥共涉及5栋桥梁;

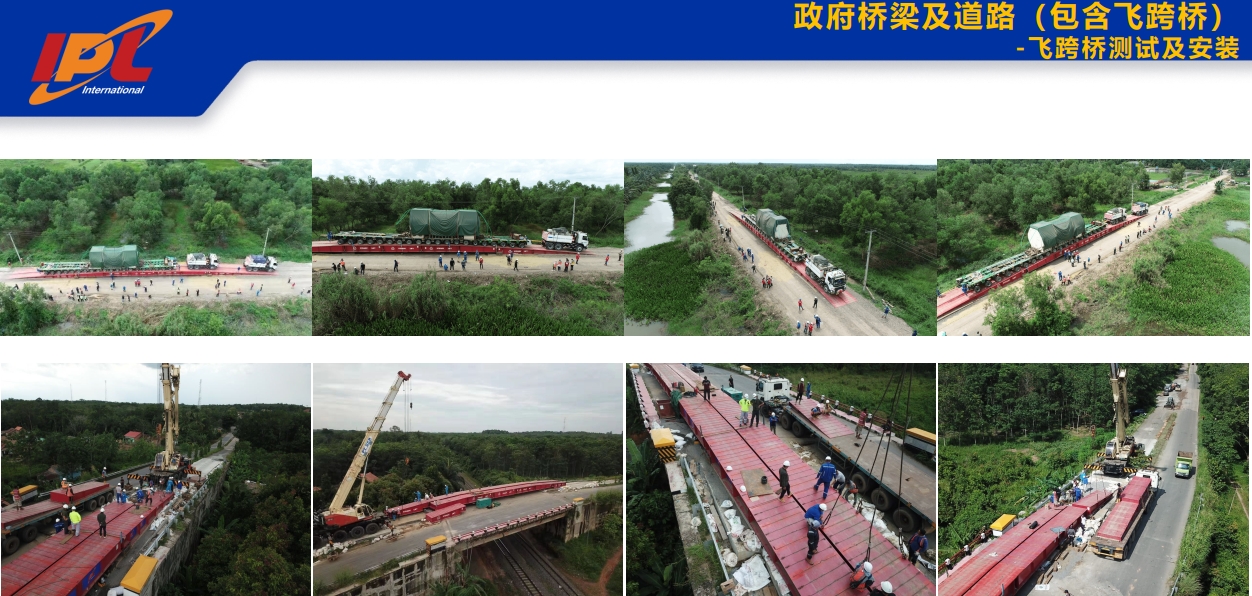

2019年9月份提交政府桥梁加固许可及加固方案,经与印尼交通部、桥梁部、铁道部、公路局、及印尼地方各级政府、部门多次会议交流,其中4栋政府桥技术方案 在2019年12月30日通过各级单位审核通过。后由于新冠状疫情爆发,开工时间拖后到2020年3月9日,于6月18日竣工,因雅加达新冠状感染严重,政府测试拖延到9月10日,于9月11日测试成功,并许可150吨—300吨大件通行。其中铁路桥,由于是铁路主干道上的重要桥梁,直接关系到铁路运输线的安全,经过各级政府及部门讨论,印尼政府不同意在原铁路桥上进行任何加固,政府给予的理由:“由于涉及到铁路安全,他们要规避一切风险,不给予批复。” 后经过雅加达政府及高层协调,我们提出了飞跨桥方案,并演示了飞跨桥原理,且飞跨桥是世界上最为先进的临时性大件运输桥梁。
